메뉴
엑셀 간트차트 자동화 양식 (진행상황, 업무흐름 표시) 서식 그림

자료실엑셀 서식

엑셀 간트차트 자동화 양식 (진행상황, 업무흐름 표시)

작업 진행현황 및 업무흐름과 담당자, 결과물을 동시에 시각화하는 엑셀 간트차트 자동화 양식입니다.
파일
엑셀 파일(.xlsx) · 55KB
시트
스타일1 · 스타일2
지원 버전
윈도우·Mac 엑셀 2013 이상
고친 날
2025.04.14 v2.0.0
받은 수
26,900회
평점
4.92 후기 165개

1엑셀 간트차트 만들기 튜토리얼

2🎥 라이브 풀영상으로 모든 과정 완벽 정리!

3✨ 기능 업그레이드! VBA 매크로 간트 차트 만들기

엑셀 VBA 매크로를 활용하여 더욱 다양한 기능을 포함한 엑셀 자동화 간트 차트를 만드는 방법은 아래 멤버십 라이브 전체 영상을 확인하세요!👇

4새로운 작업 추가하기

  1. 새 작업을 [진행업무]에 추가합니다.
    엑셀 간트차트 새로운 항목 추가
  2. 추가된 업무 이전에 완료되야 할 작업이 있을 경우, '이전업무'에 해당 업무를 추가합니다.
    이전 단계 작업 선택
  3. 작업의 계획된 시작일과 작업일수를 입력합니다. 종료일 계산에는 주말을 제외한 작업일수가 자동으로 반영됩니다.
    계획 시작일 입력
  4. 작업의 실제 진행 시작일과 작업일수를 입력합니다.
    진행 예정일 입력
  5. 해당 작업의 완료율을 %로 입력합니다.
    진행현황 추가
  6. 추가한 작업이 간트차트에 자동으로 업데이트 됩니다.
    간트차트 업데이트 완료

5간트차트에 오늘 날짜 표시하기

  1. 1
    간트차트 시트 'B3'셀에 '=TODAY()' 함수를 입력합니다.
    today 함수 추가
  2. 2
    오늘 날짜가 실시간으로 업데이트 됩니다.
    오늘 날짜 업데이트 완료

6간트차트 날짜범위 수정하기

  1. 1
    차트에 표시되는 최초 시작일과 종료일을 변경하려면, 차트의 x축 범위를 변경하면 됩니다.
    엑셀 간트차트 x 축 변경
  2. 2
    x축 범위를 수정하기 위해 차트의 날짜범위를 선택합니다. (그림과 같이 반드시 날짜범위만 네모박스로 올바르게 선택되어야 합니다.)
    간트차트 x축 선택
  3. 3
    날짜범위를 우클릭한 후, [축 서식]으로 이동합니다.
    축 서식 이동
  4. 4
    시트에서 "x축 최소값,x축 최대값"을 확인한 후, 축 옵션의 최소값 및 최대값을 동일하게 수정합니다.
    간트차트 최소값 최대값 변경
  5. 5
    간트차트의 x축 날짜가 변경되었습니다.
    x축 변경 완료

7업무 프로세스(화살표) 숨기기

  1. 1
    진행업무와 이전업무를 동일하게 입력합니다.
    진행업무 이전업무 동일하게 입력
  2. 2
    간트차트의 업무 프로세스(화살표)가 숨김처리 됩니다.
    간트차트 업무 프로세스 숨김 완료
  • 본 간트차트 자동화 서식은 기본으로 최대 20개의 항목을 지원합니다. 더 많은 항목을 관리하려면, 영상 강의를 참고하여 범례와 오차 막대를 수정해서 사용하세요!😊
  • 본 서식에는 엑셀 2016 이후 버전에서 제공하는 WORKDAY.INTL 함수를 사용했습니다. 엑셀 2013 이전 버전 사용자는 WORKDAY 함수로 수정 후 사용하세요!
버전날짜바뀐 점
2.0.0지금 판2025.04.14연보라색 테마의 간트차트를 추가했습니다.
1.1.02020.06.12담당자 및 결과물도 차트에 함께 표시되도록 개선하였습니다.
1.0.02020.06.02엑셀 간트차트 자동화 서식 업로드
엑셀 간트차트 자동화 양식 (진행상황, 업무흐름 표시)
작업 진행현황 및 업무흐름과 담당자, 결과물을 동시에 시각화하는 엑셀 간트차트 자동화 양식입니다.
26,900 명 이상의 회원이 다운로드 받았어요! ( 165개의 리뷰)
엑셀 간트차트 자동화 양식 (진행상황, 업무흐름 표시) 썸네일

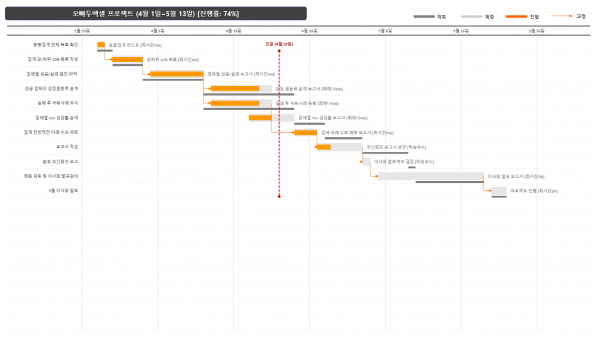

엑셀 간트차트 미리보기 최신
간트차트 구성
서식 이용 가이드
서식 상세 정보
작업 진행현황 및 업무흐름과 담당자, 결과물을 동시에 시각화하는 엑셀 간트차트 자동화 양식입니다.
파일이름
엑셀 간트차트 자동화 양식 v2.0.xlsx
지원 버전
윈도우 : 엑셀 2013 버전 이상
Mac : 엑셀 2013 버전 이상
사용자 평점
4.92
점
누적 다운로드
회
사용자 후기
개

서식 활용 가이드 영상
서식 사용법 안내
2. 🎥 라이브 풀영상으로 모든 과정 완벽 정리!
위캔두 멤버십 회원이시라면, 무편집 라이브 전체 영상으로 모든 과정을 차근차근 꼼꼼하게 학습해보세요!😊
3. ✨ 기능 업그레이드! VBA 매크로 간트 차트 만들기

엑셀 VBA 매크로를 활용하여 더욱 다양한 기능을 포함한 엑셀 자동화 간트 차트를 만드는 방법은 아래 멤버십 라이브 전체 영상을 확인하세요!👇

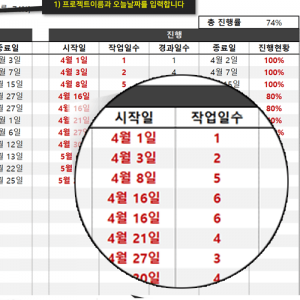

4. 새로운 작업 추가하기

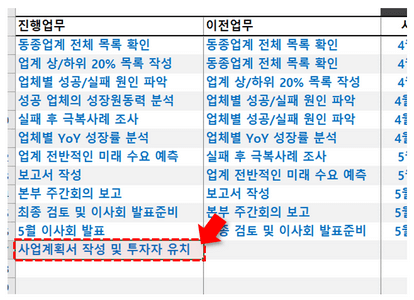

  1. 새 작업을 [진행업무]에 추가합니다.
    엑셀 간트차트 새로운 항목 추가

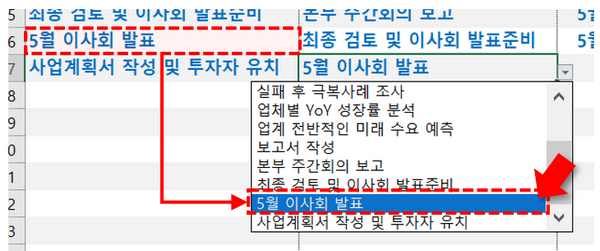

  2. 추가된 업무 이전에 완료되야 할 작업이 있을 경우, '이전업무'에 해당 업무를 추가합니다.
    이전 단계 작업 선택
  3. 작업의 계획된 시작일과 작업일수를 입력합니다. 종료일 계산에는 주말을 제외한 작업일수가 자동으로 반영됩니다.
    계획 시작일 입력
  4. 작업의 실제 진행 시작일과 작업일수를 입력합니다.
    진행 예정일 입력

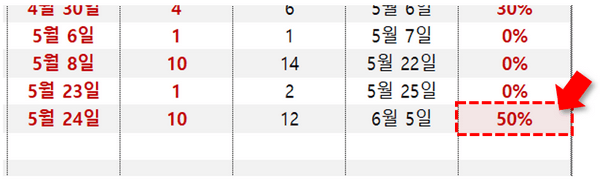

  5. 해당 작업의 완료율을 %로 입력합니다.
    진행현황 추가
  6. 추가한 작업이 간트차트에 자동으로 업데이트 됩니다.
    간트차트 업데이트 완료
5. 간트차트에 오늘 날짜 표시하기
  1. 간트차트 시트 'B3'셀에 '=TODAY()' 함수를 입력합니다.
    today 함수 추가
  2. 오늘 날짜가 실시간으로 업데이트 됩니다.
    오늘 날짜 업데이트 완료
6. 간트차트 날짜범위 수정하기
  1. 차트에 표시되는 최초 시작일과 종료일을 변경하려면, 차트의 x축 범위를 변경하면 됩니다.
    엑셀 간트차트 x 축 변경
  2. x축 범위를 수정하기 위해 차트의 날짜범위를 선택합니다. (그림과 같이 반드시 날짜범위만 네모박스로 올바르게 선택되어야 합니다.)
    간트차트 x축 선택
  3. 날짜범위를 우클릭한 후, [축 서식]으로 이동합니다.
    축 서식 이동
  4. 시트에서 "x축 최소값,x축 최대값"을 확인한 후, 축 옵션의 최소값 및 최대값을 동일하게 수정합니다.
    간트차트 최소값 최대값 변경
  5. 간트차트의 x축 날짜가 변경되었습니다.
    x축 변경 완료
7. 업무 프로세스(화살표) 숨기기
  1. 진행업무와 이전업무를 동일하게 입력합니다.
    진행업무 이전업무 동일하게 입력
  2. 간트차트의 업무 프로세스(화살표)가 숨김처리 됩니다.
    간트차트 업무 프로세스 숨김 완료

알아두면 좋은 정보
사용 전 참고사항

본 간트차트 자동화 서식은 기본으로 최대 20개의 항목을 지원합니다. 더 많은 항목을 관리하려면, 영상 강의를 참고하여 범례와 오차 막대를 수정해서 사용하세요!😊

본 서식에는 엑셀 2016 이후 버전에서 제공하는 WORKDAY.INTL 함수를 사용했습니다. 엑셀 2013 이전 버전 사용자는 WORKDAY 함수로 수정 후 사용하세요!


최신 업데이트 정보
버전 히스토리
버전
날짜
변경사항
2.0.0
2025-04-14
연보라색 테마의 간트차트를 추가했습니다.
1.1.0
2020-06-12
담당자 및 결과물도 차트에 함께 표시되도록 개선하였습니다.
1.0.0
2020-06-02
엑셀 간트차트 자동화 서식 업로드
