기본 간트차트를 만들기 위해 누적가로막대차트를 생성합니다.
- 누적 가로막대 차트 만들기 : 예제파일을 실행한 뒤, 일정명과 시작일 범위를 선택합니다.
예제파일에서 일정명과 시작일 범위를 선택합니다.
- [삽입] 탭에서 [2차원 누적 가로막대형 차트]를 추가합니다.
[삽입] 탭에서 2차원 누적 가로막대형 차트를 추가합니다.
- 차트를 선택하면 빨간색과 파란색으로 차트의 데이터 범위가 표시됩니다. 데이터 범위를 마우스로 드래그해서, 소요일까지 범위를 확장합니다.
차트를 선택한 뒤, 차트 데이터 범위를 소요일까지 확장합니다.
- 차트 꾸미기 : 차트의 눈금선을 지워준 뒤, 세로축을 우클릭 - [축 서식]으로 이동합니다. 축 옵션에서 [항목을 거꾸로]를 체크합니다.
세로축을 우클릭 - 축 서식으로 이동한 뒤, 항목을 거꾸로를 체크합니다.
- 차트의 왼쪽 막대를 우클릭 한 뒤, 채우기 색상을 없음으로 변경합니다.
왼쪽 막대의 채우기 색상을 없음으로 변경합니다.
- 차트의 글꼴 크기를 적절히 조절하면 기본 간트차트가 완성됩니다.
기본 간트차트가 완성되었습니다.
간트차트의 가로축(날짜 간격)이 넓어 좌우 여백이 많이 남아 있습니다. 가로축 값을 조절하여 좌우 여백을 제거하겠습니다.
- 시작일/종료일 계산하기 : 예제파일의 빈 셀을 선택한 뒤, =C3-5 로 시작일 5일 이전 날짜를 계산합니다.
일정 시작일의 5일 이전 날짜를 계산합니다.
- 동일하게 옆의 셀에는 =E8+5로 종료일 5일 이후 날짜를 계산합니다.
일정 마지막 날의 5일 이후 날짜를 계산합니다.
오빠두Tip : +5일, -5일은 예시 값이며 일정에 따라 적절한 값으로 계산합니다.
- 계산된 범위를 선택한 뒤, 단축키 Ctrl + Shift + ` 를 누르거나 [홈] - [표시형식]에서 표시형식을 일반으로 변경합니다.
일정의 표시 형식을 숫자형태로 변경합니다.
- 차트 가로축 변경하기 : 차트의 가로축을 우클릭한 뒤, 축 서식으로 이동합니다. 이후 최소값과 최대값을 각각 시작일과 종료일 숫자로 변경합니다.
가로축을 우클릭 - 축 서식으로 이동한 후, 최소값과 최대값을 변경합니다.
- 차트 가로축이 줄어들면서 간트차트가 더욱 깔끔하게 완성되었습니다.
간트차트가 더욱 깔끔하게 완성되었습니다.
마지막으로 차트에 레이블을 추가해서 간트차트에 진행일 정보를 표시해주겠습니다.
- 진행일 수 표시하기 : 간트차트의 막대를 우클릭한 뒤, [데이터 레이블]을 추가합니다.
차트 막대를 우클릭한 뒤, 데이터 레이블 추가를 클릭합니다.

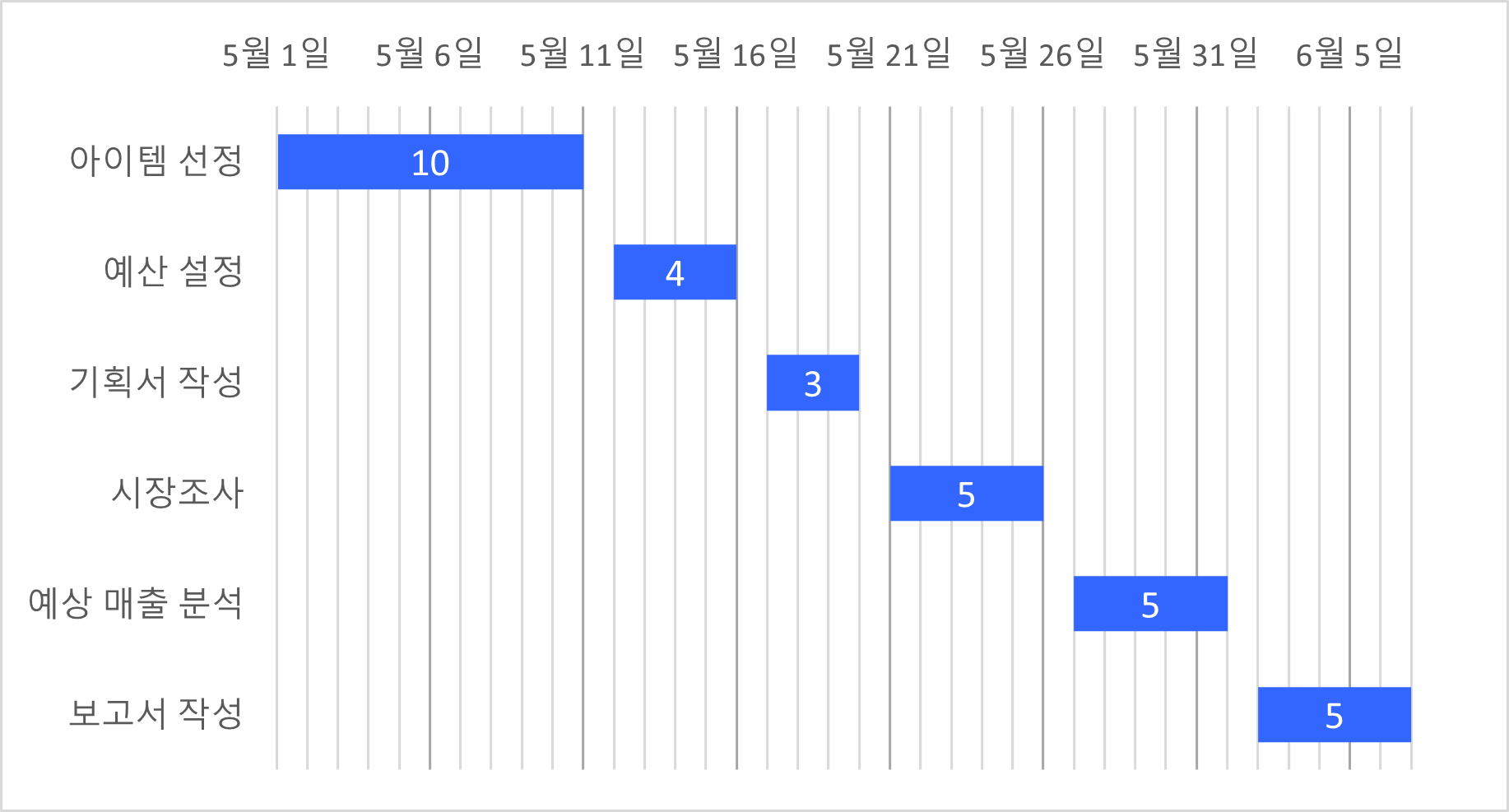

- 차트 위로 진행일수가 표시됩니다.
차트 위로 진행일수가 표시됩니다.
오빠두Tip : 분산형 차트를 활용하면
진행일수 외에도 일정이름, 담당자 등 다양한 정보를 표시할 수도 있습니다. 완성된 간트차트 서식은 아래 링크에서 확인하세요.
- 차트 시각화 하기 : 막대를 우클릭한 뒤, 데이터 계열 서식으로 이동합니다. 이후 막대 간격너비를 100%로 변경합니다.
막대를 우클릭 - 데이터 계열 서식으로 이동 후, 간격너비를 100%로 변경합니다.
- 마지막으로 막대와 글꼴 색상을 변경하면 간트차트가 완성됩니다.
차트를 적절히 시각화하면 간트차트가 완성됩니다.
.
더 자세한 내용이 궁금하시다면
일정별 진행현황을 볼 수 있는 기본 간트차트 만들기 영상강의를 확인하세요
