엑셀로 "월간 계획"을 보고서로 작성하다 보면, 표만으로는 한눈에 들어오지 않아 차트로 시각화해야 할 때가 있습니다. 이럴 때 '오차막대'를 활용하면, 깔끔한 월간 플랜 차트를 손쉽게 만들 수 있습니다.

엑셀 모든 버전에서 누구나 1분이면 만들 수 있습니다. 아래 순서대로 따라 해 보세요.
- 표에서 [월]과 [숫자] 범위를 드래그하여 선택합니다. (키보드 Ctrl 키를 누른 상태로 드래그하면 여러 범위를 동시에 선택할 수 있습니다.)

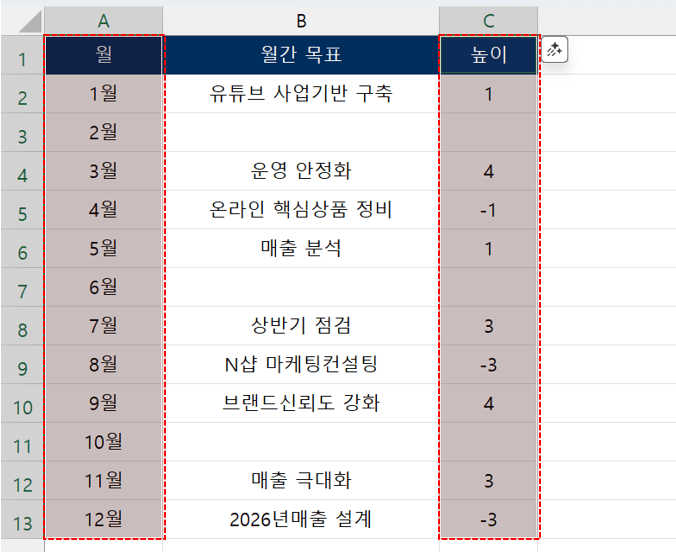

월과 숫자가 작성된 범위를 선택합니다.

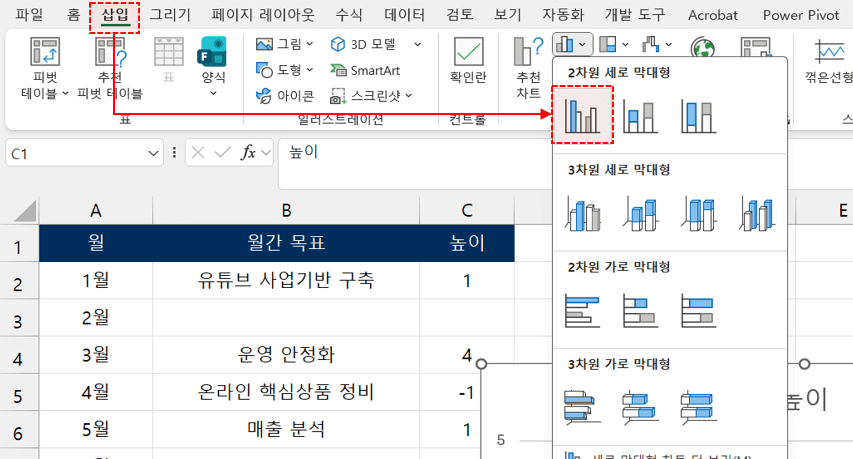

- 범위가 선택된 상태로 [삽입] 탭 - [세로 막대형] 차트를 클릭해 추가합니다.
삽입 - 세로막대형 차트를 추가합니다.

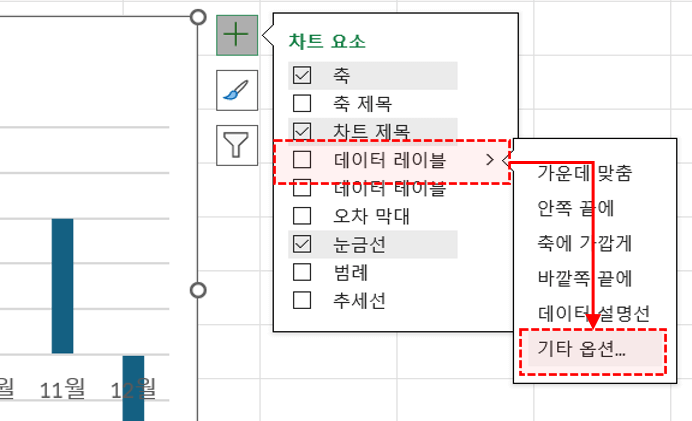

- 차트 오른쪽의 [+] 버튼을 누른 후 [데이터 레이블] - [기타 옵션] 으로 이동합니다.
차트 + 버튼 클릭 - 데이터 레이블 - 기타 옵션으로 이동합니다.

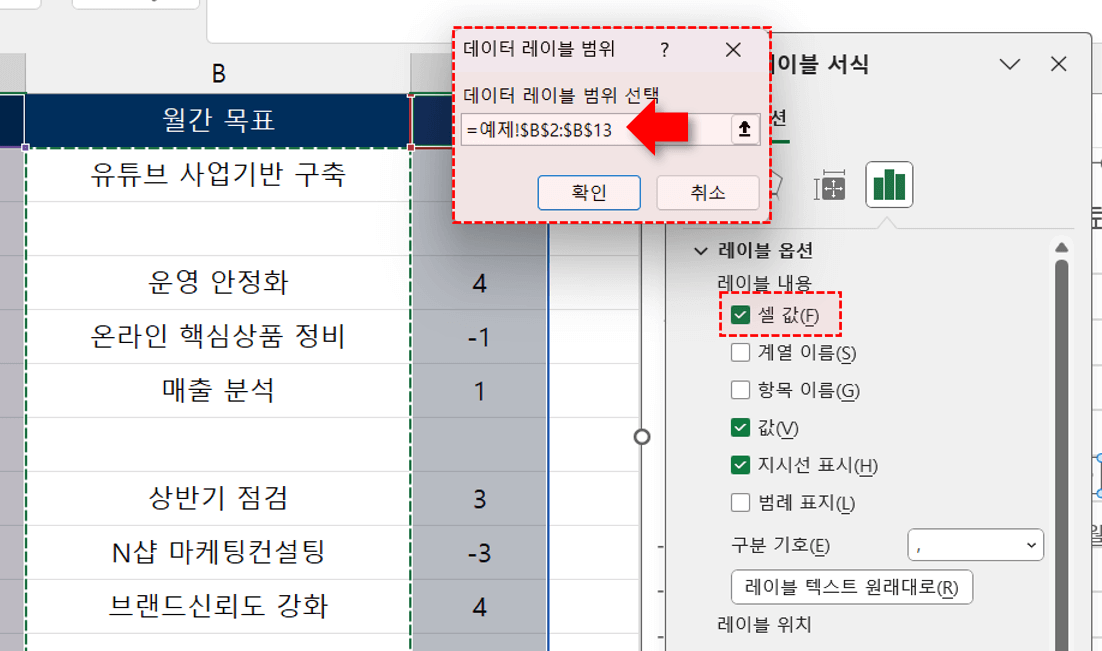

- 설정 창이 나오면 [셀 값]을 체크한 후, 표에 입력된 월간 목표 범위를 선택합니다.
데이터 레이블 서식에서 [셀 값]을 선택 - 목표 범위를 지정합니다.
- 이후 설정에서 [값]을 체크 해제하면 차트의 레이블로 월간 목표만 표시됩니다. 이제 레이블의 글꼴을 적절한 크기로 변경합니다.

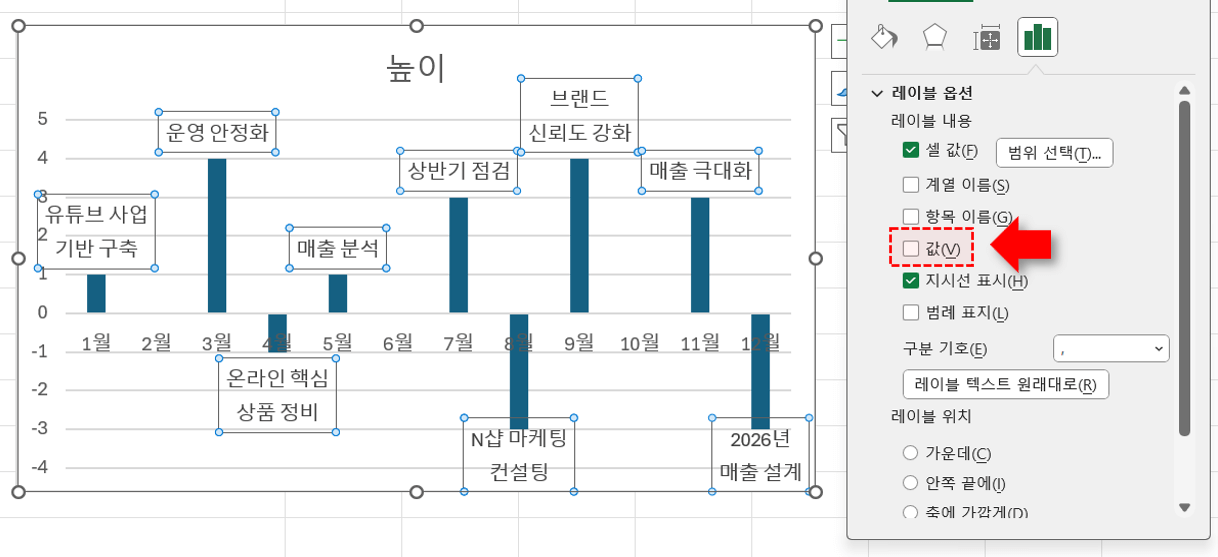

데이터 레이블에서 값을 제거한 후, 글꼴 크기를 변경합니다.

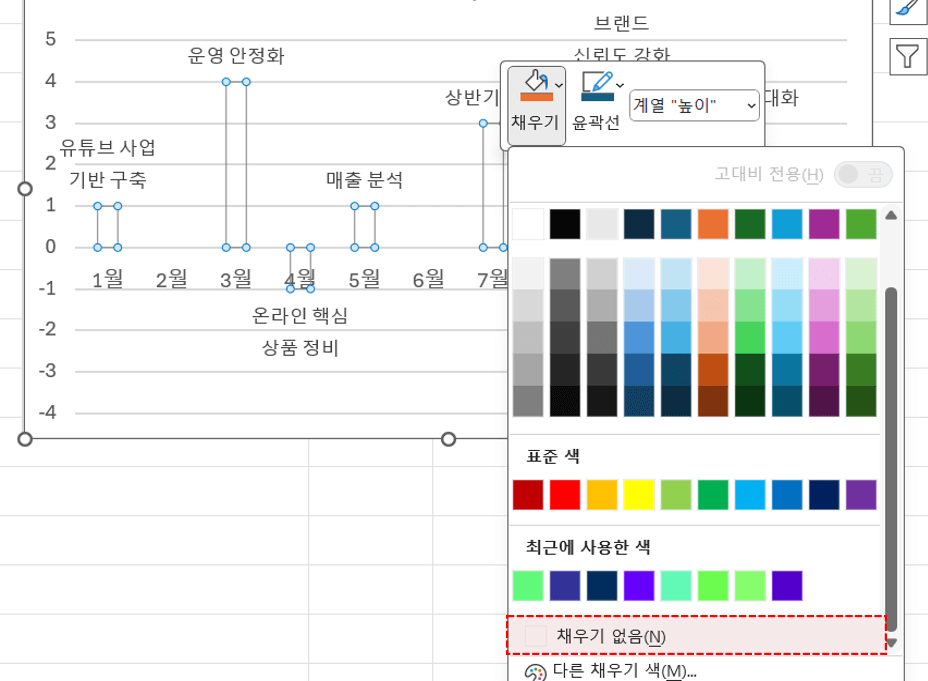

- 차트의 막대를 우클릭 한 후, [채우기] 메뉴에서 [채우기 없음]을 선택해 막대를 투명하게 숨겨줍니다.
막대의 채우기 색을 없음으로 변경합니다.

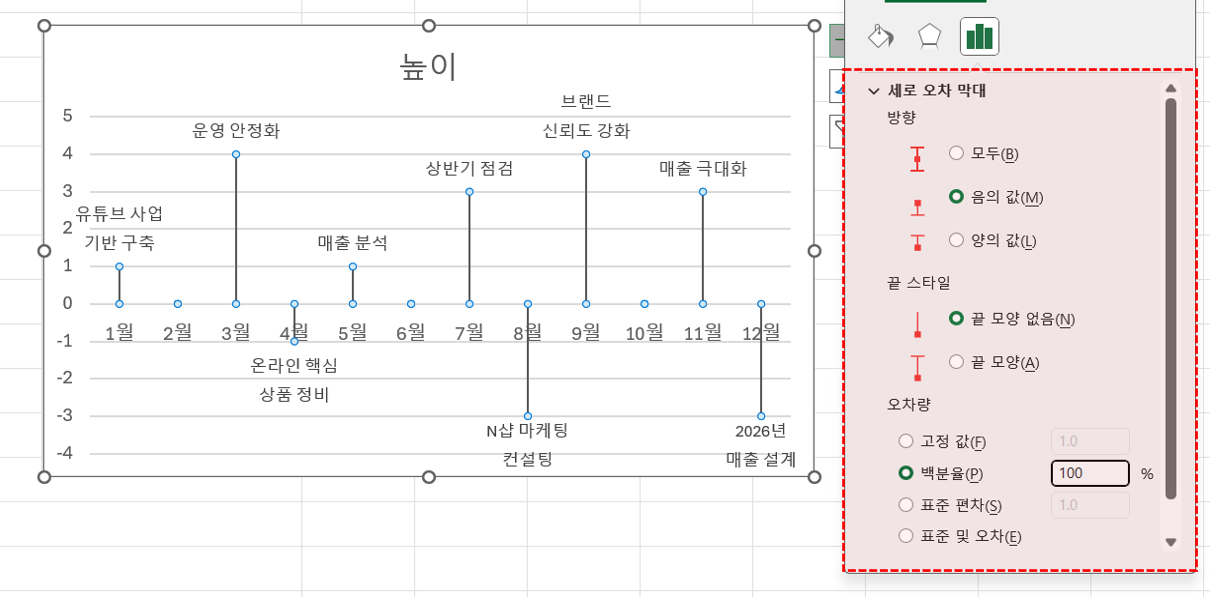

- 이제 차트 오른쪽 [+] 버튼을 눌러 [오차 막대] - [기타 옵션] 의 설정에서 다음과 같이 설정을 변경하면 얇은 선 막대가 추가됩니다.
· 방향 : 음의값
· 끝 스타일 : 끝 모양 없음
· 오차량 : 백분율 - 100%
오차막대의 설정을 그림과 같이 변경합니다.

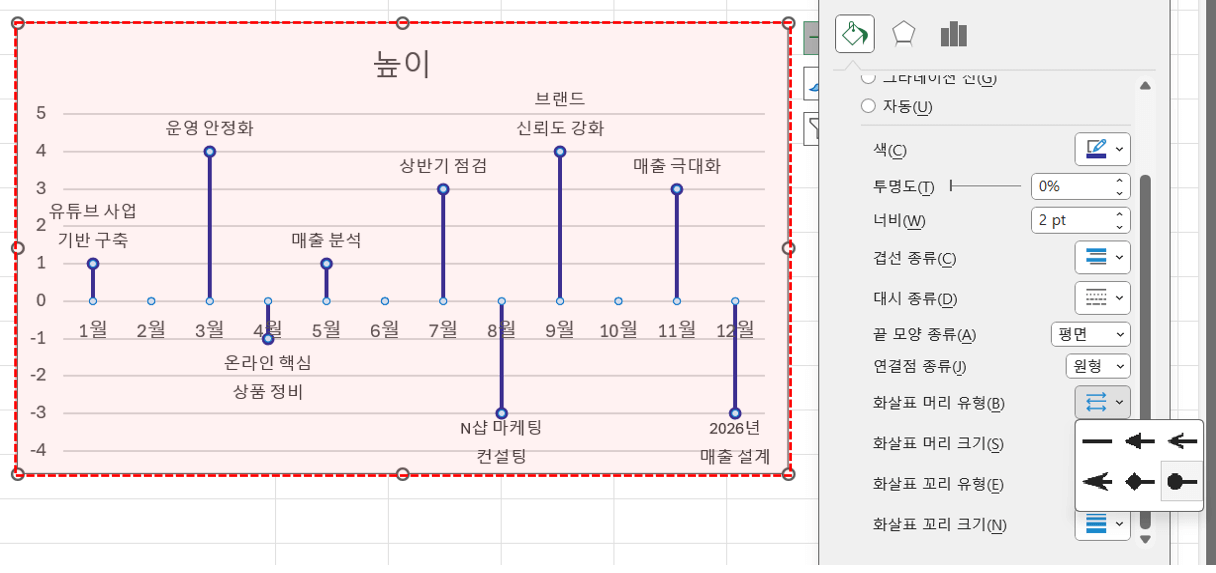

- 이제 오차막대의 [채우기 및 선] 메뉴에서 막대의 색상과 두께를 적절히 변경한 후, 화살표 머리 유형을 타원으로 변경하면 사탕 모양의 차트가 완성됩니다.

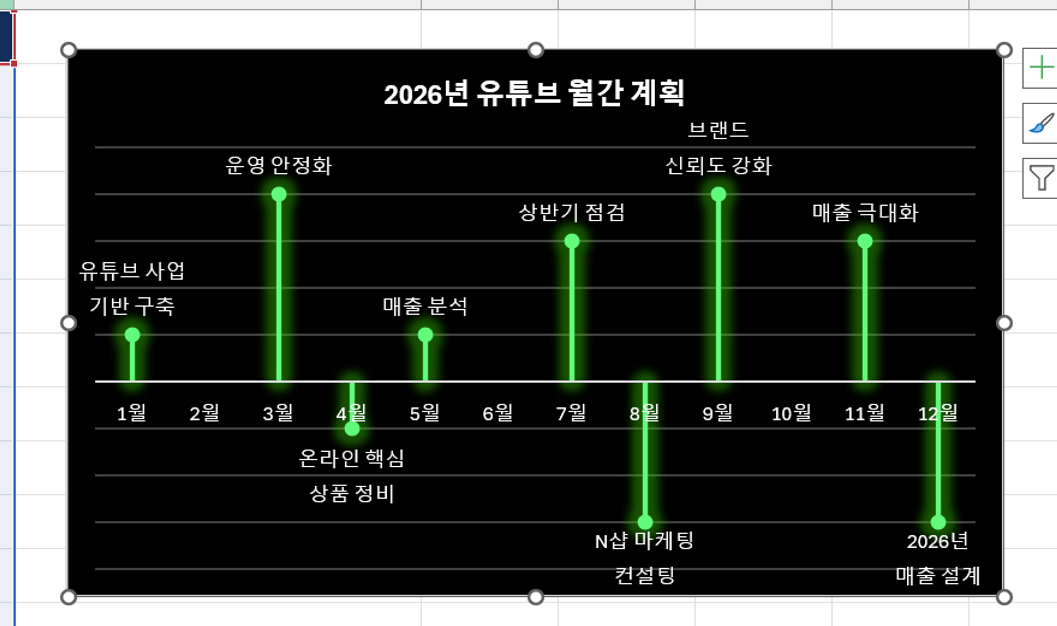

오차 막대 서식을 꾸미면 월간 계획 차트가 완성됩니다.
- 마지막으로 차트의 배경 색상과 오차막대의 [서식] - [도형 효과] 에서 네온 효과를 적용하면 대시보드 형식의 차트가 완성됩니다.
차트 채우기 색과 효과를 적용하면 대시보드 스타일의 차트가 완성됩니다.
