엑셀 자동화 간트차트 만들기 - 업무 & 일정 관리 자동화
|
2021년04월10일
강의 소개

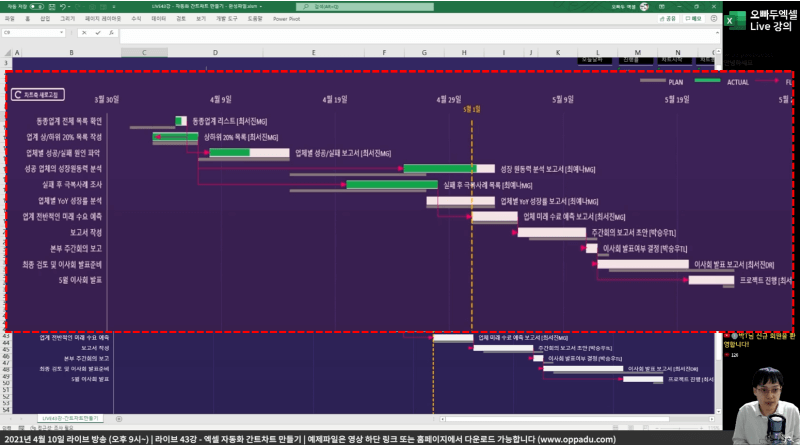

1. 엑셀 간트차트 만들기 (고급)
이번 강의에서는 이전 간트차트 만들기 기본 강의에서 제작한 기초 간트차트 제작 방법을 간략히 살펴봅니다.
이후 분산형 차트와 오차막대를 활용하여 오늘 날짜 표시 및 계획vs일정비교, 업무 프로세스를 표시하는 고급 간트차트를 제작합니다.

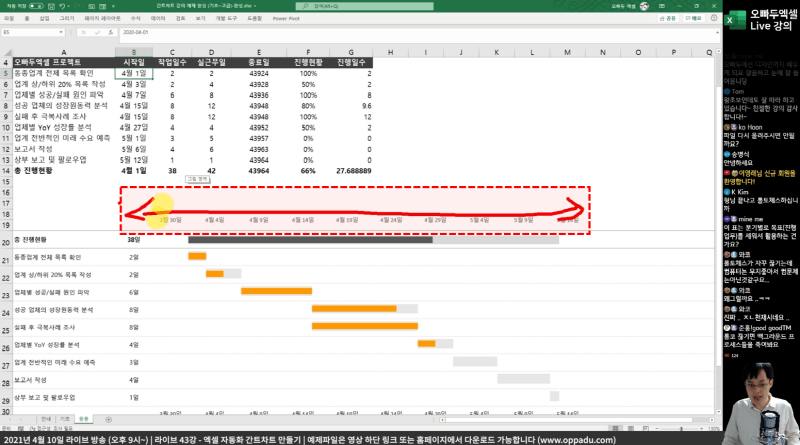

2. 가로축 새로고침 매크로
기존에 제작한 간트차트는 일정의 시작일과 종료일이 변경 될 때 매번 차트의 가로축을 변경해야 하는 문제가 있었습니다.
이번 강의에서는 완성된 매크로를 활용하여 차트의 시작일과 종료일을 자동으로 갱신하는 방법과 활용방법을 살펴봅니다.

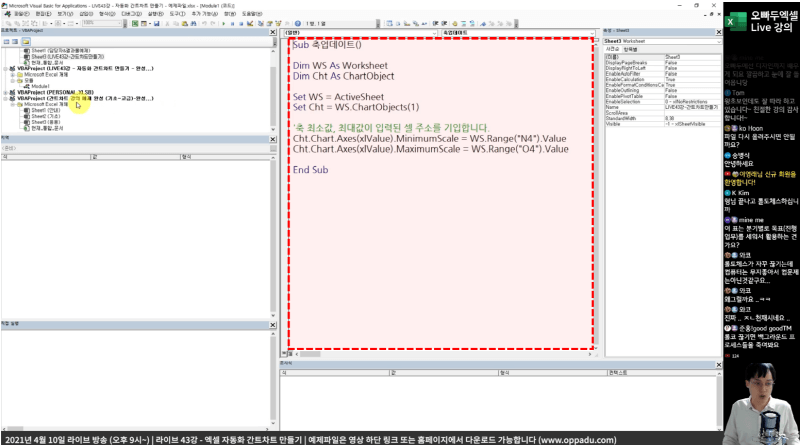

명령문은 완성파일 실행 -> 매크로편집기 -> Module1 에 있습니다 :)
예제 파일은 보이는데..
강의 완성파일은 유튜브 영상 아래 댓글을 확인해보시겠어요? :)
https://www.youtube.com/watch?v=gAjyIqOQG8g
영상 댓글은 위캔두 멤버쉽 회원만 확인가능합니다. 감사합니다.
감사합니다.
위캔두 멤버쉽 가입은 아래 링크를 확인해보시겠어요?
https://www.youtube.com/channel/UCZ6UHYBQFBe14WUgxlgmYfg/join
감사합니다.
시스템에서 제한되는 내용이라 제가 직접 도와드리기에는 어려울 것 같습니다.ㅜ 도움을 드리지 못해 정말 죄송합니다.

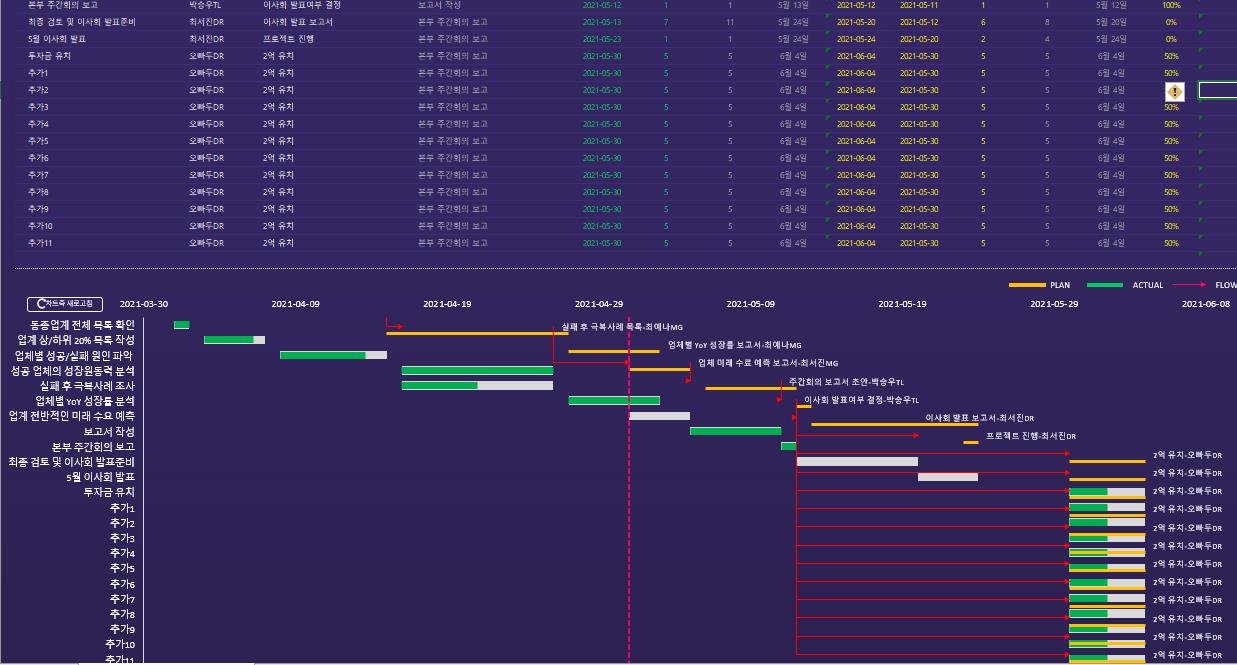

저는 '진행업무'에 행을 4개 추가했더니 간트차트가 사진처럼 이상해졌습니다.
오차차트의 축값을 '20'을 수정해줘야할거같은데 도움부탁드립니다!

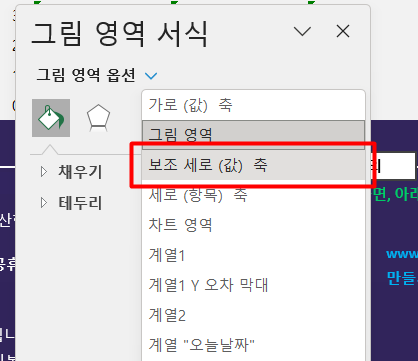

우측에 숨긴 축을 다시 표시하려면, 차트를 우클릭 - 차트 서식으로 이동 후,
위쪽 옵션버튼 클릭 - [보조 세로축]에서 레이블 옵션을 '없음' 에서 다른 값으로 변경해보세요.
